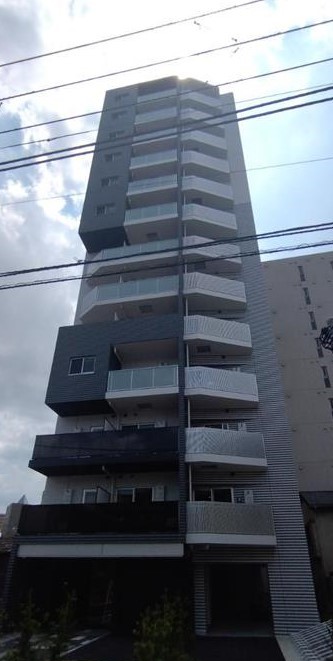

成増3丁目 2024.02.29 最終更新日時 : 2025.04.02 ytakahashi 施工状況 成増3丁目 物件概要 所在地 東京都板橋区成増用途 共同住宅 ワンルーム29戸構造・規模 RC造 地上13階着工年 2024年2月竣工年 2025年6月 担当者より 令和7年3月31日以降の進捗は下記の通りです。 <内装工事> 2階~7階 4月1日~ 建具工事 8階・9階 3月31日~ GL工事 10階・11階 3月31日~ 造作工事 4月3日~ 置床工事 12階・13階 3月31日~ 設備・電気配管工事 <外装工事> 3月31日~ 10階~R階左官下地・タイル工事 施工担当 建築事業本部 建築事業部
